Het Incident Management Proces: Uitgelegd in SAP Fiori

In de vorige blog gaven we een introductie van SAP Environment, Health, and Safety – Incident Management. Als vervolg hierop lichten we in dit blog het proces in SAP verder uit, en wordt de functionaliteit uit van de verschillende Fiori applicaties die in het proces van Incident Management gebruikt worden uitgelegd.

Standaardproces

Het proces van Incident Management wordt als een flow weergegeven. Het begint wanneer een incident, bijna-ongeval, of veiligheidsobservatie plaatsvindt. Deze wordt dan door de medewerker gerapporteerd met de allesomvattende ‘Report Incident’ applicatie. In dit initiële rapport wordt in een beknopte vorm vereiste informatie opgegeven zoals wie, wat, waar, en wanneer het incident heeft plaatsgevonden. Daarnaast kan een korte omschrijving worden ingevuld voor eventuele verduidelijking. De gegevens die in dit scherm worden ingevoerd vormen ook de basis voor het zogenaamde “Initial Incident Report”.  Deze kunnen altijd later nog teruggevonden worden. Een kenmerk van dit initiële incident rapport is dat het niet aangepast kan worden. Hierdoor heb je altijd duidelijkheid over wat de oorspronkelijke reden was dat het incident is aangemaakt.

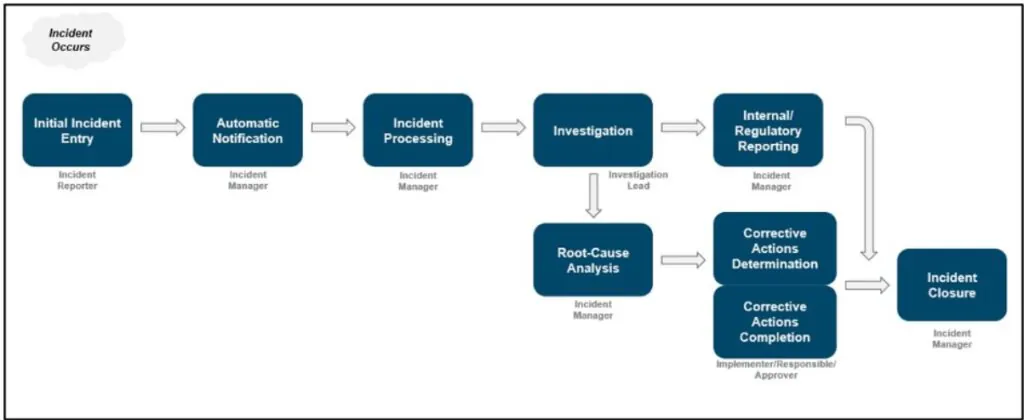

Een stroomdiagram met blauwe blokken visualiseert SAP FSM-processen voor incidentbeheer, beginnend bij "Incident Occurs", gevolgd door stappen zoals "Initial Incident Entry", "Automatic Notification", "Incident Processing", "Investigation", "Internal/Regulatory Reporting", "Root-Cause Analysis", "Corrective Actions Determination", "Corrective Actions Completion" en "Incident Closure".

Wanneer de basisdata is ingevuld en opgeslagen, wordt het doorgezet naar de verantwoordelijke Safety Manager van de locatie waar het heeft plaatsgevonden. Wie verantwoordelijk is voor de incidenten wordt per locatie bepaald, en kan worden aangepast met de ‘Manage Locations’ app. Naast de rol van Safety Manager kunnen er ook andere rollen worden toegewezen, zoals Supervisor of Corporate Manager.

De persoon die als verantwoordelijke is toegewezen aan het incident, kan het incident uitbreiden door in de ‘Manage Incidents’ app de beschikbare incidenten te openen. In deze applicatie wordt een uitgebreider overzicht gegeven van het incident, zoals betrokken assets, personen, en vrijgekomen stoffen. Ook kan hier de noodzaak van een onderzoek worden aangegeven, en staan rapporten in een apart tabblad weergegeven.

Als alle informatie is aangevuld en gecontroleerd, kan de Safety Manager aangeven wat voor soort onderzoek moet worden uitgevoerd. Hier hebben ze keuze uit een aantal standaard templates die door SAP worden meegeleverd. Voorbeelden hiervan is een Root Cause analysis, maar is het ook mogelijk om een standaard template te customizen. Het creëren van een eigen template en  toepassen is daarnaast ook een mogelijkheid. Van het geselecteerde onderzoektemplate kan worden aangegeven welke van de stappen uitgevoerd moeten worden, en wie er verantwoordelijk is per stap.

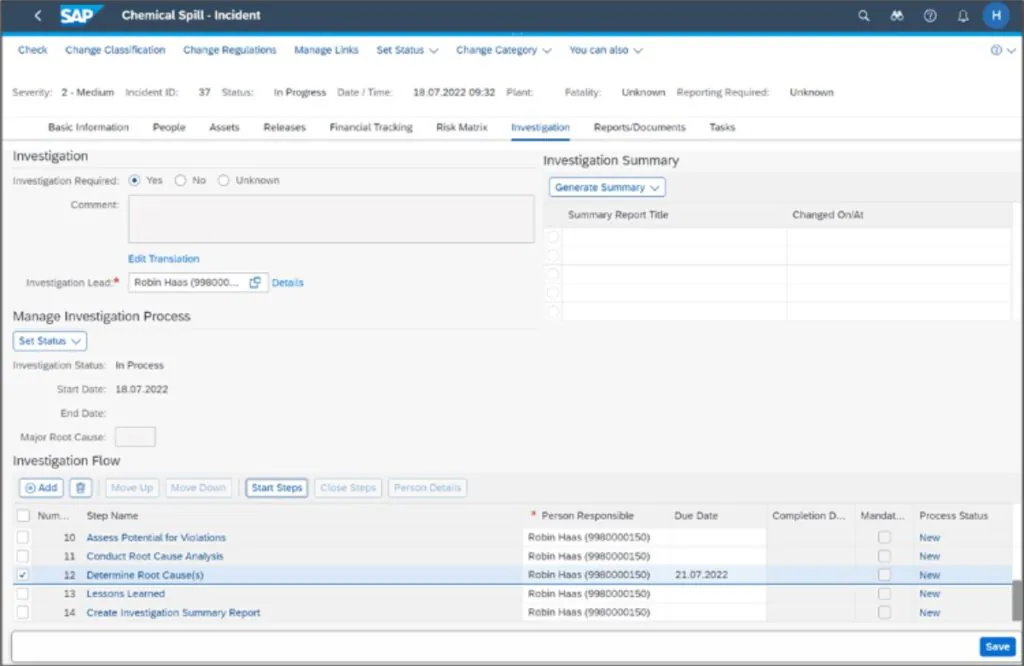

SAP-software toont een scherm voor onderzoek naar een chemisch incident, onderdeel van asset management, met details over acties, verantwoordelijken en statussen voor het procesbeheer binnen de bedrijfsomgeving. Tekst: < Chemical Spill - Incident Check Change Classification Change Regulations Manage Links Set Status Change Category You can also Severity: 2-Medium Incident ID: 37 Status: In Progress Date/Time: 18.07.2022 09:32 Plant: Fatality: Unknown Reporting Required: Unknown Basic Information People Assets Releases Financial Tracking Risk Matrix Investigation Reports/Documents Tasks Investigation Investigation Required: Yes No Unknown Comment: Edit Translation Investigation Lead: Robin Haas (998000... Details Manage Investigation Process Set Status Investigation Status: In Process Start Date: 18.07.2022 End Date: Major Root Cause: Investigation Summary Generate Summary Summary Report Title Changed On/At Investigation Flow Add Move Up Move Down Start Steps Close Steps Person Details Num... Step Name * Person Responsible Due Date Completion D... Mandat... Process Status 10 Assess Potential for Violations Robin Haas (9980000150) New 11 Conduct Root Cause Analysis Robin Haas (9980000150) New 12 Determine Root Cause(s) Robin Haas (9980000150) 21.07.2022 New 13 Lessons Learned Robin Haas (9980000150) New 14 Create Investigation Summary Report Robin Haas (9980000150) New Save

De stappen die uitgevoerd dienen te worden, zullen dan vervolgens als taak naar de verantwoordelijke persoon worden gestuurd. Deze taken zijn te vinden in de ‘My Inbox – Incident Management’ app. Een goed voorbeeld hiervan is de Root Cause analyse, die gedaan wordt en waarvan de resultaten/conclusies worden genoteerd. Daarnaast is er ook een mogelijkheid tot het aanmaken van een melding, wanneer er een equipment bij het incident betrokken is. Via deze manier is de integratie tussen Incident Management en Plant Maintenance (Asset Management) duidelijk te zien. Later in dit artikel wordt dit verder behandeld.

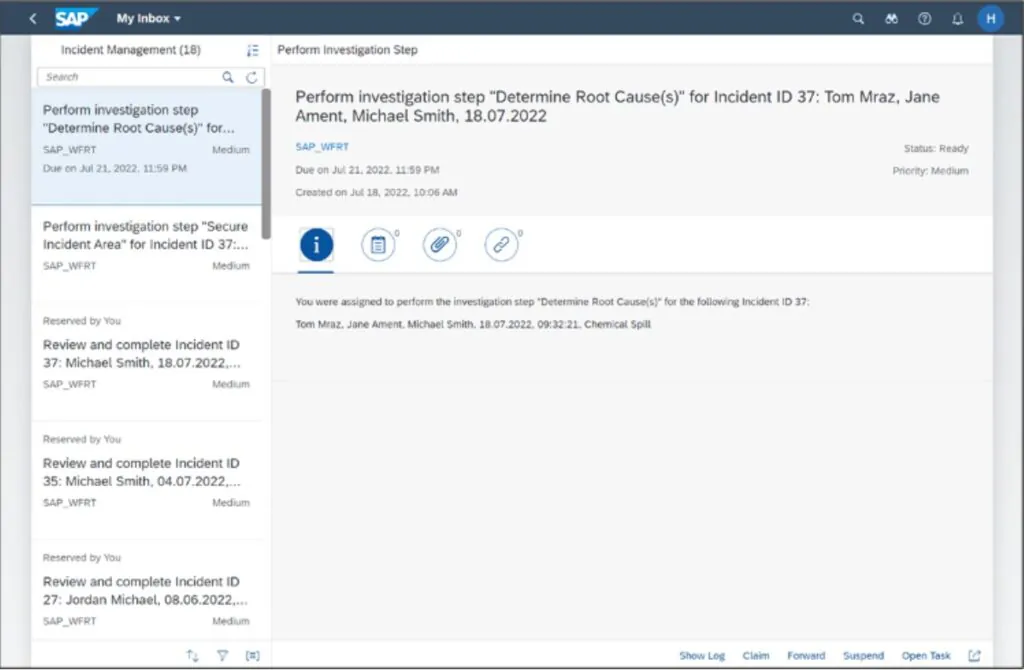

Een SAP-technologie interface toont een lijst met taken voor incidentbeheer, waarbij een specifieke taak wordt geopend in het hoofdscherm om de hoofdoorzaak van een incident te bepalen. Tekst in de afbeelding: < SAP My Inbox Incident Management (18) Perform Investigation Step Search Perform investigation step "Determine Root Cause(s)" for... SAP_WFRT Medium Due on Jul 21, 2022, 11:59 PM Perform investigation step "Secure Incident Area" for Incident ID 37:... SAP_WFRT Medium Reserved by You Review and complete Incident ID 37: Michael Smith, 18.07.2022,... SAP_WFRT Medium Reserved by You Review and complete Incident ID 35: Michael Smith, 04.07.2022,... SAP_WFRT Medium Reserved by You Review and complete Incident ID 27: Jordan Michael, 08.06.2022,... SAP_WFRT Medium Perform Investigation Step Perform investigation step "Determine Root Cause(s)" for Incident ID 37: Tom Mraz, Jane Ament, Michael Smith, 18.07.2022 SAP_WFRT Status: Ready Due on Jul 21, 2022, 11:59 PM Priority: Medium Created on Jul 18, 2022, 10:06 AM i You were assigned to perform the investigation step "Determine Root Cause(s)" for the following Incident ID 37: Tom Mraz, Jane Ament, Michael Smith, 18.07.2022, 09:32:21. Chemical Spill Show Log Claim Forward Suspend Open Task

Op basis van de conclusies van het onderzoek is het vervolgens mogelijk om rapporten op te stellen. Deze kunnen gebaseerd zijn op verschillende templates, zoals bijvoorbeeld OSHA300 rapporten welke wereldwijd gebruikt worden door bedrijven voor externe rapportage van incidenten die over bepaalde tijdsperioden zijn voorgekomen. Het is ook mogelijk om het proces alleen voor interne administratie/rapportage uit te voeren, waar dan eigen relevante onderzoeken voor gedaan kunnen worden.

Link tussen Plant Maintenance en Incident Management

Het verschil tussen een ‘Incident Record’ en een traditionele onderhoudsmelding of order, zit in de manier van rapporteren en het onderzoeksproces dat bij een ‘Incident Record’ aan bod komt. Voor Incident Management ligt de toegevoegde waarde in het meenemen van alle andere factoren naast het betrokken equipment. Zo worden bijvoorbeeld ook de betrokken personen, de verwondingen, vrijgekomen stoffen en benodigde onderzoekmatige vervolgstappen meegenomen in dit proces. Dit maakt het uitgevoerde onderzoek bruikbaar en geschikt voor verplichte rapportage en afhandeling van het incident, bijna-ongeval of veiligheidsobservatie.

Incident Management heeft ook de mogelijkheid tot een bepaalde mate van integratie met Plant Maintenance. Deze integratie kan gebruikt worden om te zoeken naar Equipments en Functieplaatsen en deze kunnen vervolgens worden toegewezen aan het ‘Incident Record’ als equipments, voertuigen of onroerend goed. Als er geen typen zijn gedefinieerd voor een asset kunnen alle Plant Maintenance objecten toegewezen worden aan het ‘Incident Record’, ongeacht het type. Via de Manage Locations applicatie kan data die onderhouden wordt in Plant Maintenance worden geïmporteerd.

Tijdens het verwerken van een incident binnen Incident Management is het mogelijk om onderhoudsmeldingen aan te maken en om processen voor Plant Maintenance-gerelateerde acties te starten die resulteren vanuit het incident. Daarnaast kan financiële data van onderhoudsorders toegevoegd worden aan het ‘Incident Record’. Als er geen toepasbare onderhoudsorder bestaat in PM, dan kan een order aangemaakt worden vanuit de ‘Incident Management’ applicatie.
